אתר הטמנת פסולת אתר המיועד לקלוט ולסלק פסולת ביתית, ללא יצירת מפגעים סביבתיים. שיטת הסלוק הנפוצה בארץ ובעולם היא שיטת ההטמנה, שבה מפוזרת הפסולת על פני השטח, בשכבה בעלת עובי אחיד, מהודקת, מכוסה בשכבת כסוי מהודקת (עפר, פסולת בנין וכו') וחוזר חלילה.
2
רמות של אתרים לסילוק פסולת
אתר המשמש לסילוק פסולת אינרטית (עודפי עפר וחציבה, חרסינה, זכוכית וכו'). אתר המשמש לסילוק פסולת בנין (שאריות מתהליך בניה או הריסת מבנים – ללא חומר אורגני פריק) - פסולת יבשה. אתר המשמש לסילוק פסולת מהמגזר העירוני -פסולת מעורבת . אתר המשמש לסילוק פסולת מסוכנת המוגדר כאתר בטוח - Secure landfill.
3
הטמנה נושאים עיקריים תאור שיטות הטמנה השונות הנהוגות כיום.
טיפול בביוגז הנוצר במטמנה. מניעת חילחול בתחתית הערמה. איסוף, טיפול וסילוק תשטיפים. הסדרת נגר עילי. מערכות הניטור במטמנה. תכנון הפעלת המטמנה. סגירה ושיקום המטמנה.
6
דרישות הבינוי מאתר לסילוק פסולת מעורבת (ביתית)
מבנים ומתקנים ביתן בסמוך לשער הכניסה לצורך בקרת הרכבים הנכנסים. מיתקן לשקילת רכבי האשפה הנכנסים והיוצאים. מיתקן לרחיצת רכבי האשפה הכולל רצפה קשה ומנוקזת למערכת ביוב מוסדרת. מבנה לאיחסון וטפול בציוד המופעל באתר. מבנה מנהלה הכולל משרדים, שירותים ומקלחות עבור מנהל האתר ומפעיליו. תשתיות אמצעים למניעת זהום מקורות מים. אאסוף התשטיפים וסילוקם בצורה מוסדרת בהתאם לתנאים שיקבעו ע"י המשרד. ·תשתית לאסוף ולטיפול בגז מתאן. מערכת נקוז היקפית שתמנע חדירת נגר עילי מהסביבה אל תוך האתר. ·כבישי גישה פנימיים משער האתר אל אזורי הקבורה. מערכת נטור בתוך האתר וסביבו לאתור דליפת תשטיפים וגז מתוך האתר לסביבה (בזמן הפעלת האתר ולאחר גמר הפעלתו).
7
דרישות הבינוי מאתר לסילוק פסולת מעורבת (ביתית) - המשך
פתוח גידור היקפי אטום שימנע העפת פסולת קלה אל מחוץ לאתר (גובה מינימלי 2 מטר). ·שני שערים (לכניסת רכבי האשפה ויציאתם). ·גינון היקפי מסביב לאתר. שילוט (הכולל מידע רלוונטי לגבי מועדי ההפעלה, נוהלים, מנהלי האתר, הכוונה לאזור השפיכה, אסור שריפה, אסור כניסת גורמים שאינם מורשים להכנס לאתר וכו'). תכנית הפעלה ושיקום מתכנן האתר ידרש להגיש תכנית המפרטת את שלבי הפעלת האתר ותוכנית שקום (ובכלל זה אטום ושיקום נופי) לאחר סיום כל אחד משלבי ההפעלה.
8
אנטומיה של מטמנה 1.מניעת חילחול – חרסית ויריעות פלסטיק
2. ניקוז ואיסוף תשטיפים 3. קידוחי ניטור 4. פריקת הפסולת במשטח עבודה מצומצם 5. כיסוי יומי של הפסולת בחומר כיסוי (עפר) 6. איסוף וניקוז גז מטמנות 7. הפקת אנרגיה מגז מטמנות 8. כיסוי עליון למניעת חדירת משקעים 9. תעלה היקפית למניעת חדירת נגר עילי 10 שיקום האתר – מגרש גולף 10 שיקום האתר – שדה תעופה 12. שמורת טבע 13. שכבת הכיסוי העליונה של האתר אנטומיה של מטמנה
9
שיטות מילוי א. תעלות ב. שטח - תל שקע טבעי - גיא
10

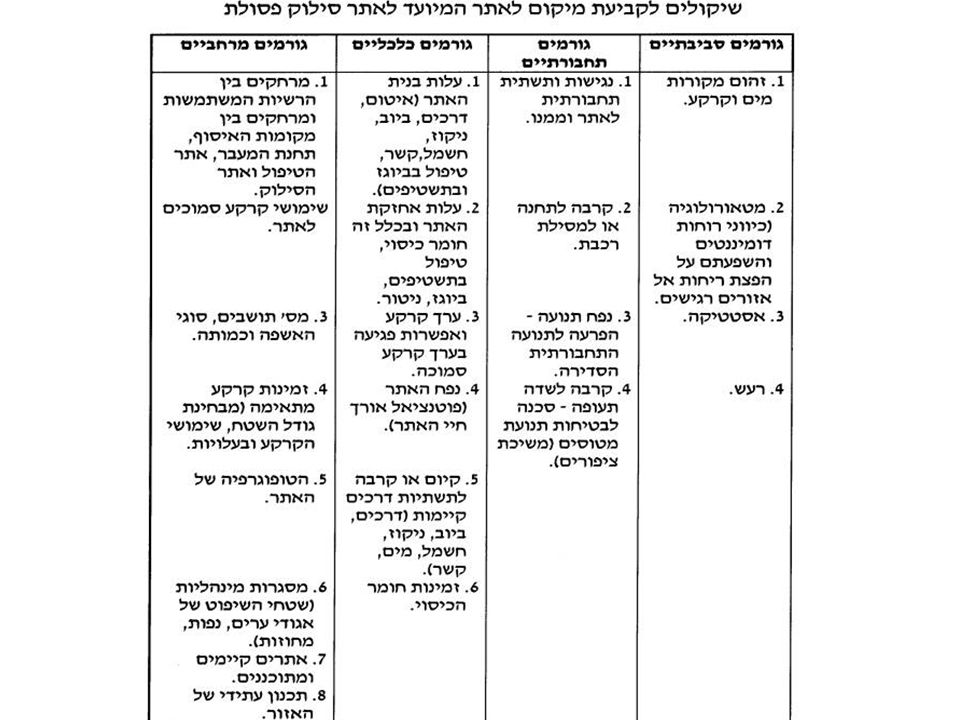

גורמים המשפעים על תכנון אתר הטמנה מודרני
מבנה האתר וסביבתו אופן מילוי הקרקע תהליכים המתרחשים באתר איסוף וטיפול בגז מטמנות איסוף וטיפול בתשטיפים ניטור ייעוד השטח לאחר סגירת האתר ושיקומו
11
שלבים בחיי מטמנה א. הכנת השטח והכשרתו ב. מילוי המטמנה בפסולת
ג. סגירה ושיקום
12
Compacted waste
13
Landfilling Activities - Waste Placement
Density (kg/m3) 900 600 300 1 2 3 Waste Layer Depth (m) 1
14
Landfilling Activities - Waste Compaction
Density (kg/m3) 900 600 300 2 4 6 8 10 Number of passes by Compactor 2
15
אתר דודאים – תוכנית מקורית
17

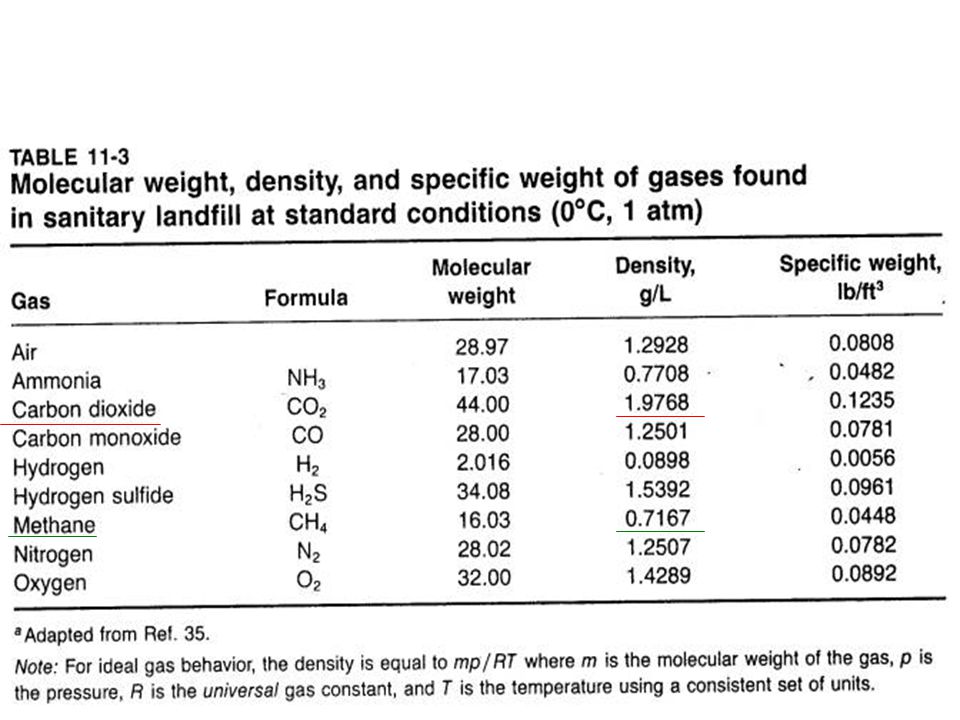

גז מטמנות Landfill Gas - Biogas
bacteria Organic matter (solid waste) + H2O Biodegraded organic matter + CH4 + CO2 + other gases
18
הרכב אופייני לביוגז הנוצר במטמנות של פסולת עירונית
המרכיב ריכוז (% מנפח על בסיס יבש) מתאן CH4 45-60 פחמן דו חמצני CO2 40-60 חנקן N2 2-5 חמצן O2 סולפטים, דו סולפידים, מרקפטנים וכו' SO4, R2S 0-1.0 אמוניה NH3 מימן H2 0-0.2 פחמן חד חמצני CO מרכיבי קורט
20
תכונות גז המטמנות תכונה ערך טמפרטורה (0C) 40-50 צפיפות 1.02-1.06
תכולת רטיבות רוויה ערך קלורי (קק"ל) (קילוואט שעה)
22
שלבים עקריים בייצור גז מטמנות
mv mv שלבים עקריים בייצור גז מטמנות
23
פירוס היחס בין הגזים המרכיבים את הביוגז ב-48 החודשים הראשונים לאחר סגירת התא (Merz and Stone: 1970)
פרק הזמן מסגירת ממוצע (אחוז לפי נפח) התא (חודשים) חנקן N2 CO2 מתאן CH4 0-3 5.2 88 5 3-6 3.8 76 21 6-12 0.4 65 29 12-18 1.1 52 40 18-24 53 47 24-30 0.2 48 30-36 1.3 46 51 36-42 0.9 50 42-48
24
השפעת תכולת הרטיבות על ייצור גז מטמנות
25

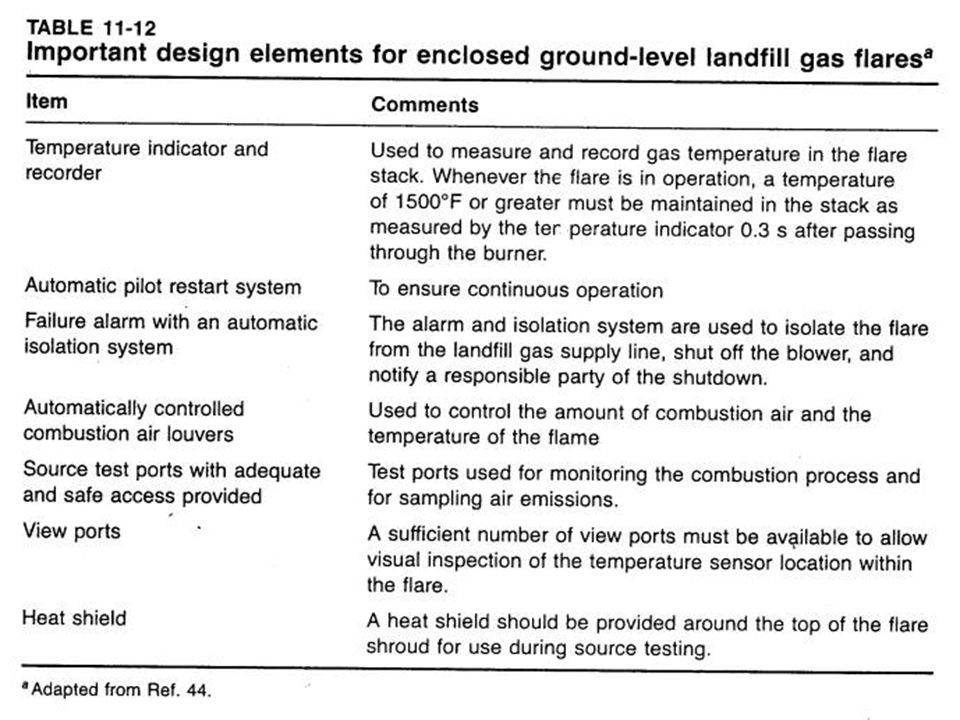

מניעת דליפת גז מטמנות לסביבה
26
מערכת איסוף גז מטמנות אופקית
27
מערכת איסוף גז מטמנות אנכית
28
חישוב המרחק בין קידוחי ההפקה של גז מטמנות
31
תשטיפים: נוזלים שבאו במגע עם הפסולת או הנובעים ממנה, בין אם מקורם בפסולת או ממקור אחר.
32
ריכוזים אופייניים לתשטיפי פסולת מעורבת
המרכיב יחידות ריכוזי תשטיפים - ישראל תקן למי שתיה מנימום מירבי חציון רצוי מותר pH Stan. 6.05 8.70 7.67 TSS mg/l 264 2,599 747 TDS 5,694 18,685 8,310 TS 3,027 117,115 12,016 800 1,500 COD 1,364 46,717 5,390 BOD 74 2,700 785 EC ds/m 2.40 64.0 18.0
33
ריכוזים אופייניים לתשטיפי פסולת מעורבת
המרכיב יחידות ריכוז תשטיפים - ישראל תקן למי שתיה מנימום מירבי חציון רצוי מותר SO4 mg/l 0.0 15,060 77.0 250 NO3 3.4 50 70 CN 14.08 5.08 0.05 Cl 1,075 26,500 3,474 600 Fe 0.33 492.80 9.25 0.1 1.0 Hg 0.01 Cr 20.9 1.39 Mg 104 802 178 150 Mn 0.19 30.64 1.92 0.50 Cu 11.30 0.85 1.40 Pb 2.27 1.15 Cd 0.46 0.06
34
ריכוזי פרמטרים המצביעים על זהום מתשטיפי אשפה בקידוחי ניטור ובקידוחי נקז חופי רובין 6,5
המרכיב יחידות קידוחי הפקה סמוכים קידוחי ניטור במורד במורד המזבלה נ.ח רובין 6 נ.ח רובין 5 אש/2 אש/3 אש/4 ניטריט mg/l 0.01 0.188 0.132 0.130 פנול 0.002 0.001 0.018 0.088 0.028 דטרגנטים 0.02 0.73 0.70 1.35 אשלגן 3.1 138 35 62 ברזל 0.42 0.28 3.2 1.2 0.35 כלוריד 81 49 235 214 100 סולפיד 16 10 548 104 248 אתר אשדוד - מיכלסון , 1991
36

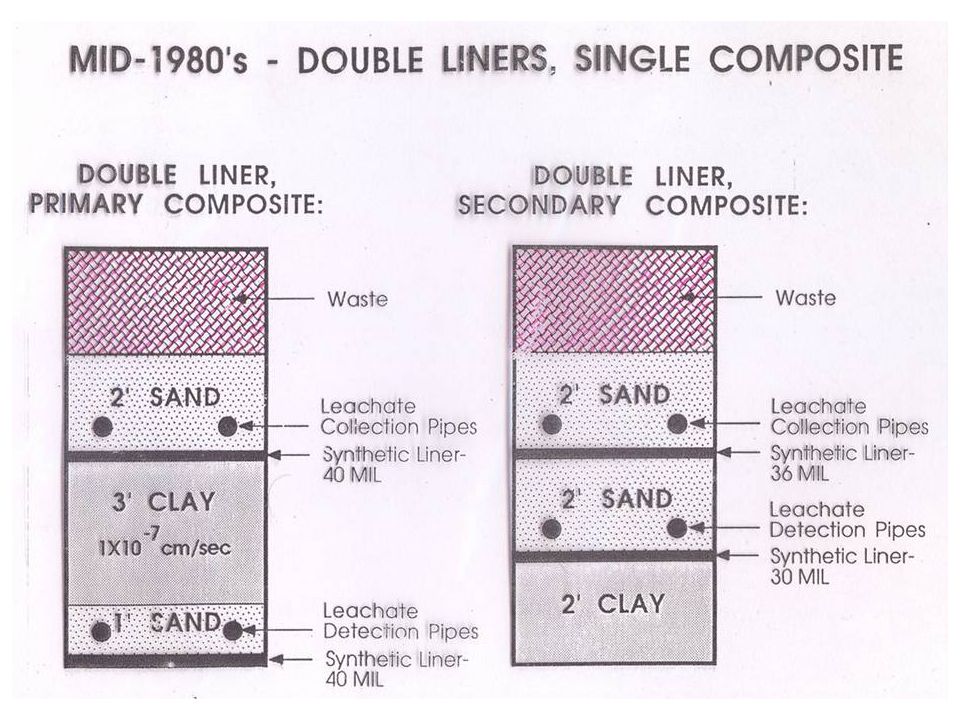

Early 1980`s – composite
38

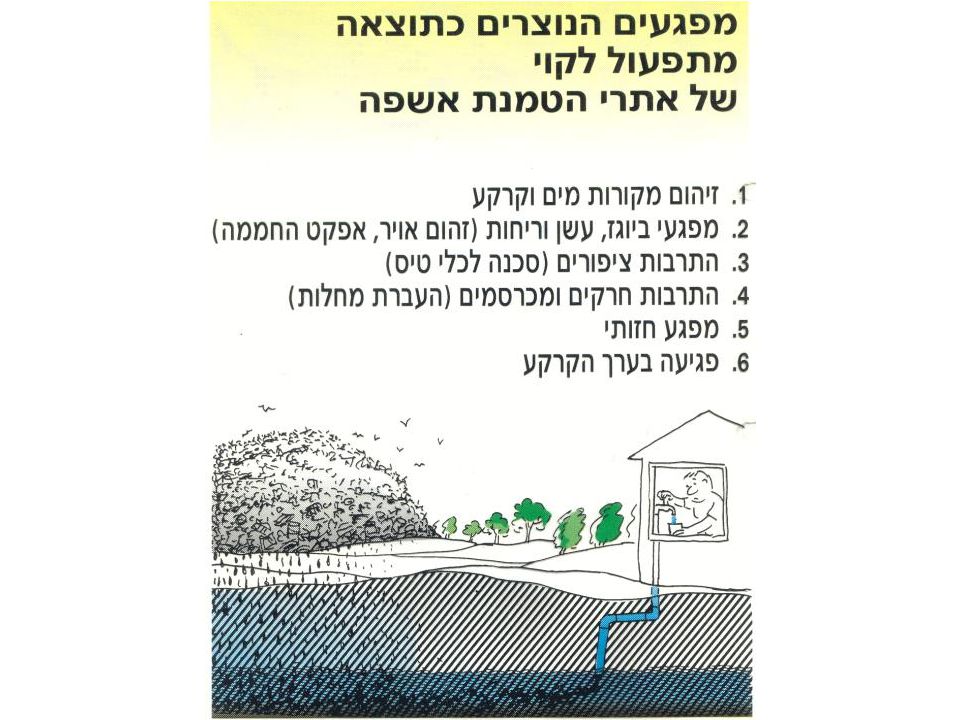

בעיות העלולות להיווצר באתר סילוק
40

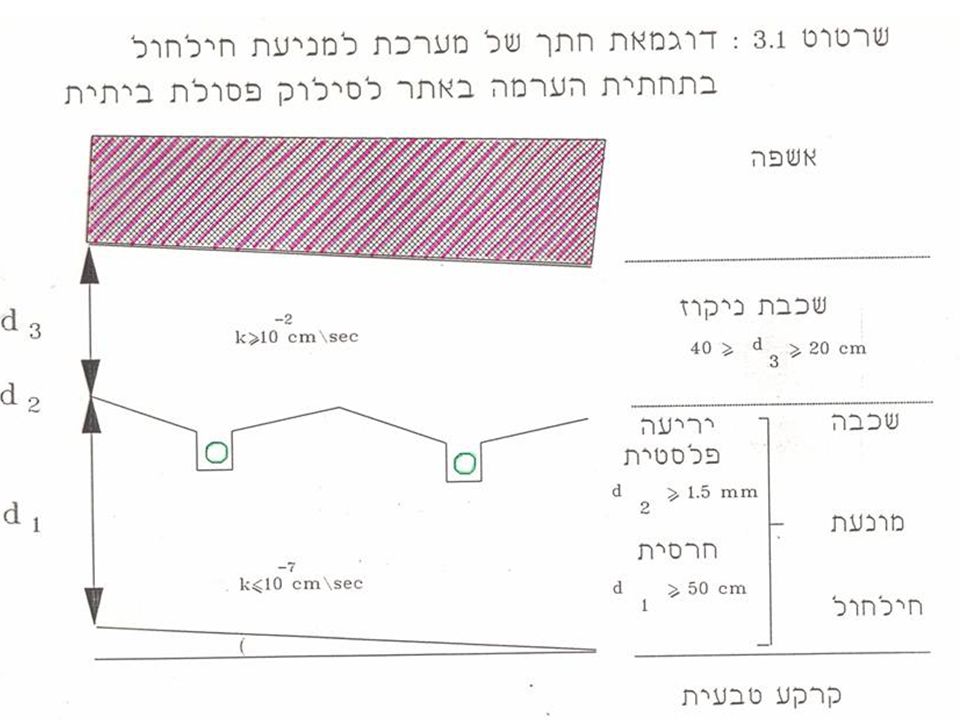

הוראות למניעת חילחול בתחתית הערמה באתר סילוק פסולת מעורבת (ביתית)
מסמך זה מציג את הוראות המשרד לאיכות הסביבה לתכנון אתרי סילוק פסולת (אס"פים) מעורבת (ביתית) למניעת חילחול תשטיפים מתחתית ערמת האשפה שנקברה באס"פ. הוראות אלו יש לבצע בכל חלק מן האתר בו טרם בוצעה שפיכה של פסולת. היזם יגיש תוכנית ובה יוכיח כי לפני תחילת השפיכת הפסולת באס"פ התקיימנה הדרישות הבאות: הקטנת הרכיב האנכי של חילחול התשטיפים ל-5 ממ"\שנה לכל היותר. מערכת הטיפל והאגירה בתשטיפים יקלטו את כל התשטיפים שיווצרו באתר הפעיל. מערכות הניקוז והולכת התשטיפים יתוכננו בהתאם לספיקות השיא הצפויות מסופת גשם שהסתברות התרחשותה 1:50 שנים. קיבולת מתקני האיסוף כגון אגנים ובריכות יתוכנן על פי כמות המשקעים הממוצעת השנתית המתקבלת מחישוב הנתונים ב-25 שנים ועוד 25% ממנה. תמנע כניסת נגר עילי שלא בא במגע עם האשפה, אל מערכות האגירה והטיפול בתשטיפים. טיפול בתשטיפים בהתאם להוראות והנחיות המשרד לאיכות הסביבה. ניטור של איכות התשטיפים, הקרקע, תווך בלתי רווי ומי התהום בהתאם להוראות המשרד לאיכות הסביבה. דרישות אלה יש לבצע בכל חלק של האס"פ בו טרם בוצעה שפיכת פסולת. התוכנית תבדק על ידי גורם מקצועי מטעם המשרד לאיכות הסביבה. במהלך ישומה של המערכת למניעת חילחול תערכנה, באחריות היזם ובהתאם לדרישות המשרד, בדיקות שדה על ידי מעבדה שאושרה על ידי המשרד לאיכות הסביבה. לפני תחילת מילוי האס"פ באשפה, תיבדק תקינותה של המערכת בתנאי שדה, בתא שטח מייצג. במהלך תפעול האס"פ תערכנה בדיקות לאיתור זהום אפשרי של מקורות מים וקרקע ליד האתר, בהתאם להוראות המשרד לאיכות הסביבה. היזם מתחייב להפסיק את העבודה בכל שלב במידה והוא איכנו עומד בתנאים הנ"ל.
41
איטום תשתית וניקוז תשטיפים – תנאי רשיון עסק
במשטחי ההטמנה תותקן מערכת למניעת חילחול בכל מקום בו צפוי מגע בין הפסולת לבין הקרקע. מערך האיטום, הן בקרקעית והן בכל צד של משטח ההטמנה, לא יאפשר חלחול של תשטיפים דרכו בשיעור העולה על 5 מ"מ בשנה. בכל מקרה, עוביו של מחסום סינתטי המשמש לאיטום לא יהיה קטן מ-1.5 מ"מ. עובייה של שכבת קרקע טבעית המשמשת במערך האיטום לא יהיה קטן מ-45 ס"מ, והיא תהיה בעלת רמת אטימות שווה בכל עובי השכבה. מעל למערכת האיטום תהיה מערכת לניקוז ואיסוף של התשטיפים, ולהובלתם עד למתקן המיועד לקליטה ולטיפול. מערכת ההולכה תאפשר ניקוז כל התשטיפים שעשויים להיווצר כתוצאה מסופת גשם בהסתברות של 1:50 שנים, בחישוב עבור תא שטח שעדיין לא הושמה בו פסולת, וכך שלא תיווצר על גבי מערכת האיטום שכבה רוויה העולה על 30 ס"מ. בכל מקרה עובי שכבת הניקוז לא יקטן מ-40 ס"מ, קוטרם של צינורות הניקוז לא יקטן מ-110 מ"מ ושיפוע המאספים והמוליכים לא יקטן מ-1%.
43
שיטות לחיבור יריעות
44
Hot shoe & extrusion welding
46
הוראות לסגירה ולשיקום אתרי סילוק פסולת ביתית
עם סיום הטמנת הפסולת באס"פ או בחלק ממנו יש למנוע חילחול משקעים דרך גוף הפסולת כדי למנוע המשך יצירת תשטיפים ולהתחיל בשיקום האתר. מניעת חילחול משקעים דרך גוף הפסולת. ייצוב הקרקע ומניעת סחף. שיחרור מבוקר של גז המטמנות. שיקום נופי.
47
הוראות לסגירה ולשיקום אתרי סילוק פסולת ביתית
מסמך זה מציג את הוראות המשרד לאיכות הסביבה לסגירת אתרי סילוק אס"פים ושיקומם. מטרת ההוראות לאפשר סגירת האס"פ ושיקומו מבלי שיגרום מפגעים סביבתיים לאחר הפסקת סילוק הפסולת באתר. הוראות אלו יש לבצע בכל חלק מן האתר בו הסתיימה ההטמנה, ולכל המאוחר 180 יום מתום פעילות ההטמנה. היזם יגיש תוכנית ובה יוכיח כי לאחר סגירת האס"פ תתקיימנה הדרישות הבאות: כיסוי גוף הפסולת בשיכבה אוטמת כדי למנוע חילחול של גשם ונגר עילי לתוך ערמת הפסולת. ייצוב הקרקע, מניעת סחף ושיקום נופי. הדברת מעבירי מחלות. איסוף וטיפול בתשטיפים (המשך הפעלת המערכת הקיימת). שיחרור מבוקר של ביוגז – תותקן מערכת לאיוורור ולשיחרור ביוגז. כאשר ריכוז המתאן יעלה על 5% באויר הקרקע באס"פ או על 1.25% במבנים שבאס"פ או בגבולו ישרף או יאסף. ניטור של איכות האויר ומי התהום בהתאם להוראות והנחיות המשרד לאיכות הסביבה. התוכנית תיבדק ותאושר על ידי גורם מקצועי מוסמך מטעם המשרד לאיכות הסביבה.
51
ניטור מטרת הניטור: לודא כי המערכות באתר שנועדו למנוע מפגעים סביבתיים מתפקדות. התראה - במקרה של תקלה תווך בלתי רווי תווך רווי
